时值五月,万物葱茏。因山势陡峭,岩硬如铁,大型机械无法进场作业,在山西省五台县忻州北—阳泉500千伏输电线路工程第一标段 G137 基础人工开挖现场,国网山西电力建设者们靠手凿肩扛,为这条能源动脉牢牢锚定根基。

“全是石头山,一镐下去只能砸出一个小坑,遇上最硬的岩层,一天只能掘进几十厘米。”现场施工人员梁晨说,“这个坑最终要掘到十米深,一基铁塔需要开挖4个这样的基坑,每个直径1.8米、深达10.2米,10个人轮班作业得耗费15到20天。”
山西电网500千伏东纵通道忻州北-阳泉段输电线路工程总投资20.7亿元。这一标段途经代县、五台县2个县域,全线新建铁塔266基,其中210基坐落于深山腹地,80%以上塔位地处岩石山体,90%以上作业区域位于平均海拔1800米的高山丘陵地带,地势崎岖、坡度险峻,既无施工便道,也无机械作业空间,人工开挖基坑成为唯一施工方式。
“每个基坑需要0.3立方沙子、0.4立方石子、6袋100斤重的水泥,运至靠近作业面的山腰后,还得靠人工背运,单程一趟就要20分钟。”梁晨介绍说,陡峭的山坡上,每一袋物料的搬运,都是体力与耐力的双重考验。
“为破解人工作业效率低、粉尘大的难题,现场引入了可以提土、监测、送风的深基坑一体化装置。”项目副经理何伟指着基坑旁的一台设备介绍道,这台机器可实现提土与送风同步进行,既降低了人工劳动强度,又改善了深基坑内的通风环境,还能实时监测有害气体及二氧化碳浓度,保障作业人员的安全。

同时,施工团队严守生态保护红线,坚持一塔一方案,不盲目开山破石,最大限度减少对山体植被的扰动,兼顾工程质量与生态保护。
材料运输是另一大难题。针对无便道、难通行的施工地段,一条条索道凌空跨越山谷,成为工程建设的“空中公路”。
在G159塔材运输现场,工人娴熟地将一根根400斤重的塔材绑在索道上,随着缆绳匀速前进,材料被送上山顶。“一天运送材料20吨。”索道运维人员杨欣岳介绍说,索道吊运全程精准管控、平稳运行,与基础施工、铁塔组立现场高效衔接,形成了“基坑人工凿、塔材高空立、物资索道运”的全流程施工体系,破解了深山施工的多重瓶颈。

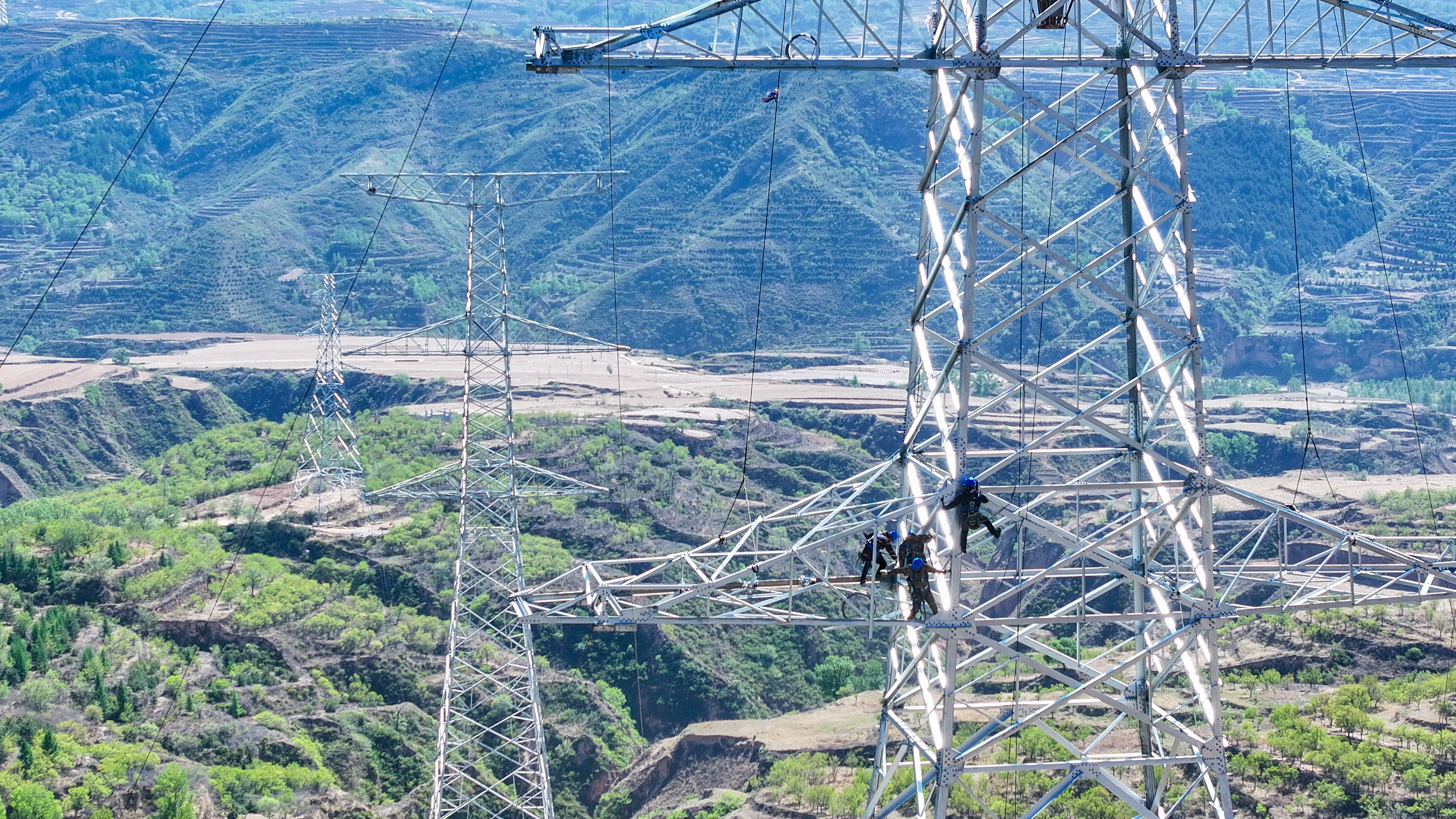

在G143组塔现场,一座座银灰色的铁塔拔地而起。高空作业人员身系安全绳,站在数十米高的塔材上,精准对接构件、紧固螺栓;地面指挥人员口令清晰、手势精准,配合双摇臂抱杆与流动式起重机,将数十吨重的塔材精准吊装就位。

在太行深处,比石头更硬的,是责任;比山路更长的,是坚守。
施工人员上一次山,单程就要四十分钟到三个半小时。为此,项目部推行了网格化管理,国网山西送变电公司输电二分公司派出36名管理人员常驻一线,副经理、四级职员全程带班。代县、五台县4个区域负责人分片包干,6至8名安全“明白人”与工人同进同出。
何伟介绍说,这条新建线路全长166公里,其中包含45公里的双回线路和76公里的单回线路。眼下,基础开挖、铁塔组立、索道运输三大作业面正同步推进,基础施工已完成八成,组塔全速攻坚。
项目部墙上,挂着一张三米多长的进度表,项目副经理何伟拍了拍表格笑道:“什么时候这张纸打满了,就大功告成了。”
巍巍太行,层峦叠嶂;铁塔林立,逐山生长。倔强的群山之间,一条条能源银线正在悄然铺展,为三晋大地高质量发展注入源源不断的电力动能。(赵亚男)
